   Курсовая работа: Организация процесса управления проблемами для интернет-магазина цифровой техники

·  общее затраченное время на все закрытые проблемы.

В соответствии с разделом ITSM [6,7] и ГОСТ ИСО/МЭК 20000:2005 [2] описываемый процесс управления проблемами должен включать в себя следующие деятельности:

·  Контроль проблем (заключается в идентификации и записи проблем; их классификации; расследовании и диагностики);

·  Контроль ошибок (оценка известных ошибок; запись о ходе разрешения ошибок; закрытие ошибок; мониторинг проблем и прогресса разрешения ошибок);

·  Предотвращение проблем (анализ тенденций; анализ инфраструктуры; направление действий по предотвращению; обеспечение организации информацией)

·  Отчетность (подготовка аналитических отчетов по выполненным работам)

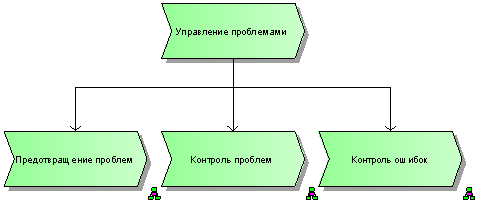

Применительно к выбранной предметной области – интернет-магазину цифровой техники, данный процесс будет состоять из следующих подпроцессов: контроль проблем, контроль ошибок и предотвращение проблем (рис.11).

Рис.11. Диаграмма цепочки добавленного качества для Процесса управления проблемами.

3.3 Организация управления ресурсами

Имеющиеся процессы управления ИТ выполняют сотрудники ИТ-отдела: ИТ-директор, системный администратор и контент-менеджер. Для внедрения процесса «Управления проблемами» потребуется найм, как минимум, еще одного сотрудника, который будет выполнять функции менеджера по проблемам. Как уже упоминалось, в ITIL этот процесс один из самых дорогостоящих, потому что требует найма квалифицированных специалистов (серьезных аналитиков, имеющих высокую квалификацию сразу в нескольких областях ИТ).

Соответственно, затраты на внедрение процесса будут состоять из ежемесячного заработка менеджера по проблемам, затрат на оснащение его рабочего места оборудованием и необходимым ПО. Помогать ему будут ИТ-директор и системный администратор.

Затраты на ежемесячное обслуживание процесса «Управление проблемами» будут складываться из зарплаты менеджера по проблемам и затрат на изменения в ИТ-инфраструктуре, которые требуются для предотражения и решения проблем (например, покупка более мощного сервера, обновление ПО, модернизация оборудования). Но такие затраты сложно просчитать, поэтому в таблице 3 представлены затраты на внедрение этого процесса.

Таблица 5 Затраты на внедрение процесса управления проблемами

Затраты Сумма
Зарплата менеджера по проблемам 40 000р.

Рабочее место, в том числе

Оборудование

ПО

30 000р.

20 000р.

10 000р.

ИТОГО 70000

При успешном внедрении этого процесса затраты (и временные, и материальные) на разрешение инцидентов должны существенно снизиться. Основной упор будет сделан именно на предотвращение проблем, не допуская возникновения инцидентов. Естественно, экономический эффект от внедрения этого процесса можно будет увидеть только спустя время (от 5-6 месяцев), только после того как будет налажена работа по управлению инцидентами и проблемами. Будет значительно сокращено время простоев пользователей, соответственно, экономия от стоимости простоев пользователей будет значительной.

Примерный расчет (по средним значениям) затрат на каждый подпроцесс представлен далее.

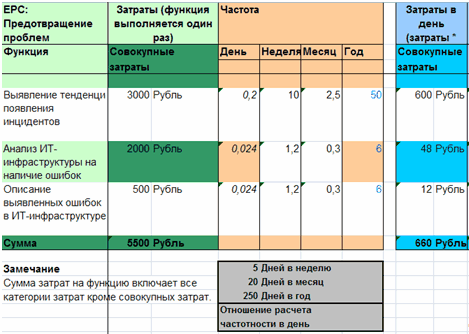

Таблица 6 Стоимостной анализ подпроцесса «Предотвращение проблем»

Таблица 7 Стоимостной анализ подпроцесса «Контроль ошибок»

Таблица 8 Стоимостной анализ подпроцесса «Контроль проблем»

Все данные можно свести в итоговую таблицу.

Таблица 9 Итоговая таблица затрат на процесс «Управление проблемами»

Название подпроцесса Стоимость 1 дня Стоимость 1 раза Стоимость за год
1 Предотвращение проблем 660 5500 165000
2 Контроль проблем 1064 2300 266000
3 Контроль ошибок 1064 2300 266000
Итого по процессу 2788 10100 697000

Таким образом стоимость ведения процесса «Управление проблемами» вместе с внедрением составит 70000+697000=767000 руб.
